Startseite » Projekte » Breitband

Breitband

Der Breitbandausbau oder auch das "Glasfasernetz" wird vom Zweckverband Breitbandversorgung Landkreis Lörrach gebaut. Unser Abschnitt ist laut Internetseite des Zweckverbandes zwar immer noch "in Planung", jedoch ging es - im Januar 2021 - endlich mit dem Ausbau los. Der damals genannte Termin (Q4/2020) der Fertigstellung wurde leider durch viele Ereignisse nicht realisierbar.

Jedoch ist absolut positiv zu bewerten die Realisierung als FTTB - Somit erhält jeder einen Glasfaseranschluss im Haus und sollte damit auch für die Zukunft gerüstet sein. Die Verteilung im Haus obliegt dann dem Eigentümer.

Der geplante Ablauf

Der folgende Plan war an der Informationsveranstaltung am 22.10.2019 vom Zweckverband vorgestellt worden. Leider hat Corona auch hier dazu beigetragen, dass alles langsamer läuft als erhofft.

Zusammen betrachtet mit den schwierigen Abstimmungen und der Planung der Ortsdurchfahrt werden wir den damaligen geplanten Fertigstellungstermin bei Weitem überschreiten.

Bereits erledigt

  1. Infoveranstaltung am 22.10.2019, Einsendung der Nutzungsvereinbarungen bis 11.11.2019
    Stand 06/2020: Bis heute sind sehr viele Nutzungsvereinbarungen eingegangen - über 95% möchten einen Glasfaseranschluss
  2. Die Verbindung von Kandern nach Sitzenkirch wird noch fertiggestellt werden - hier fehlt noch die Strecke von der Tonwerke bis zum Schwimmbad. (Plan für 2019)
  3. Förderantrag wird gestellt (im November 2019) und Bewilligung voraussichtlich Anfang 2020
    Stand 06/2020: Nach Plan gestellt und bewilligt
  4. Ausschreibung der Tiefbauarbeiten (Ende 2019/Anfang 2020)
    Stand 06/2020: Die Ausschreibung konnte erst im Mai 2020 gemacht werden, seit Ende Juni steht die ausführende Firma fest.
    Grund für die Verzögerung ist nicht nur Corona, sondern auch die gleichzeitige Verlegung der Energieversorgung und der Straßenbeleuchtung in den Boden.

Aktuell in Arbeit

Die folgenden Schritte laufen derzeit (Stand Juni 2021).

  1. Abklärung der Hausanschlüsse durch die Baufirma und ggf. Planungsbüro bzw. Energiedienst

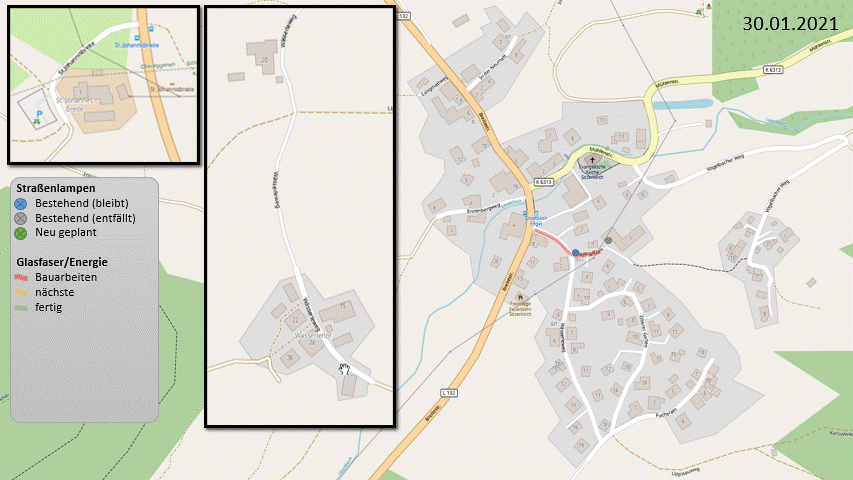

    Verlauf anzeigen
    Stand 08/2020: In den letzten beiden Augustwochen wird damit begonnen. Die Hauseigentümer sollten danach wissen, wo ihr Stromanschluss und auch der Glasfaseranschluss platziert werden.
    Stand 10/2020: Leider ist dies bis heute noch nicht erfolgt. Die Hoffnung, dass dies bald erfolgt bleibt aber bestehen.
    Stand 11/2020: Die Anschlussabklärungen werden mit dem Baubeginn geführt, welcher auf die erste Dezemberwoche 2020 festgelegt wurde.

    Stand 01/2021 bis heute: Die Abklärung zur Hauseinführung erfolgt während der Bauarbeiten im jeweiligen Abschnitt.
  2. Ausführung der Arbeiten (war geplant für Ende Q1/2020): Jetzt wird es im Dorf ernst und es wird mit dem Verlegen der Speedpipes im Ort begonnen. Die Bauzeit wird geschätzt auf 18 Monate.
    Da hier zusammen mit dem Energiedienst auch die Energieversorgung in den Boden gelegt wird, wird der Bau etwas länger dauern.
    Verlauf anzeigen
    Stand 06/2020: Wir gehen derzeit von einem Baubeginn von Ende August oder Anfang September aus.Die wirkliche Bauzeit bis zur Fertigstellung im ganzen Ort ist abhängig von der Sanierung der Ortsdurchfahrt und da diese eine aufwändige Planung umfasst und die Abstimmung mit dem Land auch viel Zeit in Anspruch nimmt lässt sich dazu heute keine Aussage machen.
    Stand 10/2020: Mittlerweile ist die Sanierung der Ortsdurchfahrt beschlossen. Das ist zwar sehr positiv für die Gesamtsituation - im Blick auf das schnelle Internet gibt es jedoch keine Fortschritte: Die Trassenbegehung wurde auf November verschoben und erst danach kann es losgehen. Gerne würde ich näheres mitteilen, jedoch sehe ich mittlerweile einen Baubeginn auch vom kommenden Winter abhängig.
    Stand 11/2020: Der Baubeginn wurde in der Trassenbegehung auf die erste Dezemberwoche 2020 festgelegt.
    Stand 01/2021: Nachdem durch den Wintereinbruch die Arbeiten erneut verschoben wurden, haben die ersten Arbeiten am 13. Januar 2021 im Wässerleweg begonnen und werden fortgesetzt, wenn die Wetterlage dies wieder zulässt.
    Stand 04/2021: Im Mai 2021 wird die Kreisstraße 6313 (Mühlenstraße) dazwischengeschoben. Damit hier Abends gearbeitet werden kann, sind die langen Tage wichtig. Dazu gibt es eine fünfwöchige Straßensperrung.

    Stand 06/2021: Die Arbeiten während der Straßensperrung in der Mühlenstraße sind fertig geworden, aber es sind noch ein paar Hausanschlüsse offen, welche noch immer andauern. In der Woche ab dem 21.06.2021 soll es im Oberen Garten weiter gehen.
    Stand 08/2021: Anfang August werden nach den Bauferien am 09.08.2021 ein paar noch fehlende Hausanschlüsse in der Mühlenstraße fertiggestellt, danach geht es im Oberen Garten weiter.

    Stand 10/2021: Die Bauarbeiten im Oberen Garten sind abgeschlossen, aktuell wird im Fuchsrain gebaut. Im Anschluss daran sollen die Wässerlehöfe und dann der Vogelbacherweg angeschlossen werden. Bis zum Jahreswechsel soll dies alles - nach Plan - erledigt werden. Eine Verzögerung durch Witterungsbedingungen ist aber wahrscheinlich.
    Stand 11/2021: Die Bauarbeiten im Fuchsrain sind abgeschlossen, jetzt wird der Wässerleweg bis in die Wässerlehöfe gebaut. Bis zum Jahreswechsel soll sowohl Wässerle als auch der Vogelbacherwerg fertig sein, das wird nach heutiger Sicht aber nicht reichen. Eine Verzögerung durch Witterungsbedingungen ist daher immer wahrscheinlicher.
    Stand 03/2022: Das Oberdorf ist endlich fertig: Im Wässerlewerg, Meiergarten, Oberer Garten und Fuchsrain liegen alle Speedpipes und warten auf die Inbetriebnahme. Nach Bauzeitenplan sollte das ganze Dorf (ohne Breitestraße!) schon fertig sein - wir sind somit etwa 12 Wochen hinter Plan. Bedauerlicherweise gibt es weder Anstrengungen, den Plan aufzuholen noch Neuigkeiten zur Ortsdurchfahrt.
    Stand 04/2022: Im Oberdorf (Wässerlewerg, Meiergarten, Oberer Garten und Fuchsrain) wurde angefangen, die Glasfasern einzublasen; nach aktuellem Plan wird dieser Teil in wenigen Monaten versorgt werden können. Die Arbeiten im Vogelbacherweg sind fast abgeschlossen, im Enzenbergweg wird begonnen. Leider ist nach wie vor die Verlegung in der Ortsdurchfahrt Vorraussetzung für die Versorgung des restlichen Dorfes.

    Stand 06/2022: Das Oberdorf (Wässerlewerg, Meiergarten, Oberer Garten und Fuchsrain) ist fertig und wird bald in Betrieb gehen. Lichsenweg und Enzenbergweg sind fertig, die letzte Straße im aktuellen Bauabschnitt "In der Neumatt" ist in Arbeit. Die Ortsdurchfahrt ist noch immer in Planung, was Voraussetzung für die Versorgung der Breitestraße und der Nebenstraßen ist. Eine schnelle Lösung wird angestrebt.

Aktueller Stand [04.07.2022]:

Noch zu tun (in der Zukunft)

Die folgenden Schritte sind noch zu tun (Stand Juli 2022).

Der Start der Sanierung der Ortsdurchfahrt zeiht sich hin. Es war damals geplant, die Sanierung und das Verlegen der Glasfaserleitungen zusammen auszuführen und dann der Förderbescheid im April 2021 vorliegt und dann ausgeschrieben wird.

Da es heute (April 2022) leider noch immer keine Neuigkeiten zur Ortsdurchfahrt gibt und auch eine Ausschreibung noch nicht absehbar ist, sehe ich (Tobias Buss) persönlich ein Baubeginn in diesem Jahr noch äußerst fraglich.

Ob und wann also das ganze Dorf mit Glasfaser versorgt sein wird, kann noch eine sehr lange Zeit dauern. Das ist sehr bedauerlich und wir versuchen, die Situation möglichst schnell zu verbessern!

Unabhängig davon:

  1. Einzug der Glasfasern und Montage des Hausübergabepunktes
    (April 2022-Juni 2022: für das Oberdorf ist dies erledigt)
  2. Fertigstellung des passiven Netzes
    (Juli 2022: Das Oberdorf ist fertiggestellt und ist in Betrieb)
  3. Anbieter machen allen Anschlussnehmern Angebote (Hinweis: Bestehende Verträge bitte nicht selbst kündigen - das macht am besten der Anbieter dann für Sie!)
  4. Auswahl des Produktes bei einem der Anbieter
  5. Inhouse-Verkabelung anpassen, ONT-Montage durch den Netzbetreiber, Aufschaltung des Anschlusses beim neuen Anbieter

Häufig gestellte Fragen

Breitband

Gibt es eine Informationsveranstaltung?
Die Informationsveranstaltung hat schon stattgefunden. Die Grundstückseigentümer von Sitzenkirch (und auch den anderen Stadtteilen) wurden dazu vom Bürgermeister angeschrieben und der Zweckverband hat eine Informationsveranstaltung abhalten. Wenn noch Fragen offen sind, ist der Zweckverband der richtige Ansprechpartner, aber auch die Ortsverwaltung hilft gerne weiter.
Ich bin zufrieden mit der aktuellen Geschwindigkeit. Für was brauche ich Glasfaser?

Kurz: Für die Zukunft.

Mit Glasfaser ist eine Übertragungsrate von 1000 MBit/s kein Problem - und das ohne technische Kniffe, wie es bereits seit Jahren bei den alten Kupferleitungen gemacht wird.

Hierzu ein paar Gründe:

    1. Die benötigte Bandbreite steigt an
      Jedes Jahr steigt die Bandbreite um 50% an, das sagt Nielsen's Gesetz aus, welches seit 36 Jahren Recht behält. Dies bedeutet zwar nicht zwangsläufig, dass es auch für die Zukunft zutrifft, jedoch ist es sehr wahrscheinlich.
    2. Eine Investition in 50 Jahre
      FTTH (Fiber to the home - Glasfaser bis in die Wohnung) bietet für die nächsten Jahrzehnte die erforderliche Technik.
      Selbst die kommenden Leistungsstufen (z.B. 10000 Mbit/s bzw. 10 GBit/s) werden darüber abgewickelt werden können und "nur" die Technik in den Verteilern muss getauscht werden. Aber das ist im Gegensatz zur aufwändigen Erdverkabelung eine Kleinigkeit.
    3. Home Office benötigt mehr Daten
      Die Anzahl der Heimarbeitsplätze nimmt zu, ggf. auch bei Personengruppen, die sich das heute noch nicht vorstellen können. Gleichzeitig werden aber auch die Anwendungen immer datenhunriger und Videokonferenzen werden zum Alltag gehören.
    4. Fernsehen wird in Zukunft über das Internet laufen
      Während die Satellitenschüssel derzeit noch gute Dienste liefert, nutzen immer mehr Leute Streaming-Dienste. Die für viele noch normale SD-Qualität wird bald abgeschaltet, dann werden neue Preismodelle für HD-Übertragungen kommen und
      Als Beispiel: Netflix benötigt 25MBit/s für einen Film in HD.
    5. Glasfaser ist umweltfreundlich
      Glasfaser ist im Gegensatz zu Kupfertechnik nicht nur leistungsfähiger, sondern auch viel umweltfreundlicher: Die Technik ist deutlich einfacher aufgebaut und so verbrauchen Verteiler durch die nicht benötigte und damit eingesparte Kühlung auch deutlich weniger Strom.
    6. Die Anzahl der Geräte nimmt zu
      Es gibt immer mehr Geräte, die Internet brauchen. Wenn es heute noch der Computer, das Smartphone und der Fernseher ist, wird es in Zukunft für den Kühlschrank und die Kaffeemaschine genauso selbstverständlich sein.
    7. Der Immobilienwert
      Die Immobilienweisheit "Lage, Lage, Lage" ist auch heute noch gültig: Diese drei Kriterien sind für die Wertsteigerung bestimmend.
      Was vielleicht erstmal seltsam klingt hat jedoch tiefere Ursachen:
      Man unterscheidet jedoch zwischen der Makrolage (Region, Stadt oder Stadtteil) und der Mikrolage (direkte Bedingungen vor Ort) - und genau da spielt der zukunftsfähige Glasfaserausbau eine Rolle.
      Der Investitionswert ist gering.
    8. Überspannungen und Blitzschläge
      Im Gegensatz zu Kupferleitungen sind Glasfaserleitungen elektrisch isolierend und können dadurch keine Überspannungen ins Haus leiten.
    9. Jüngere Generationen im Ort halten. Ohne zeitgemäße Infrastruktur ziehen insbesondere die Jüngeren weg und entscheiden sich für ein Leben und Familiengründung in den gut ausgestatteten Ballungsräumen. Entscheidend sind eben nicht nur Baupreise, Schulen und das „Leben im Grünen“, sondern auch die digitale Infrastruktur!



Quellen: http://ftth.blog/33-gruende-warum-der-glasfaser-die-zukunft-gehoert-13

Ich brauche kein Internet - und damit auch keinen Glasfaseranschluss - Richtig?

Nicht ganz.

Bei dem Breitbandausbau geht es um die Grundlage, damit man überhaupt die Möglichkeit hat, irgendwann einen Glasfaseranschluss zu nutzen. Es wird vom Zweckverband nur ein Leerrohr (eine sogenannte "Speedpipe") gelegt, welches dann mit einer Glasfaser befüllt wird. Und dies gilt jetzt zum einmaligen Preis von 600 Euro (netto; bis 15m Hausanschlusslänge).

Wichtig: Es besteht dann weder ein Internetvertrag mit monatliche Kosten, noch die Notwendigkeit, einen Vertrag abzuschließen. Wenn man also derzeit kein Internet braucht, kommen keine weiteren Kosten seitens des Glasfaserausbaus auf einen zu.
Aber man kann auf dieser Grundlage - und genau das ist das wichtige - jederzeit einen Vertrag mit schnellem Internet abschließen.



Ich habe noch keine Nutzungsvereinbarung - ist es zu spät?

Nein.

Nutzungsvereinbarungen können noch immer abgeschlossen werden.

Es ist es jedoch sinnvoll, dies möglichst frühzeitig zu tun, damit dies in der Planung schon berücksichtigt werden kann.

Mein bisheriger Anbieter will mit mir einen neuen Vertrag abschließen. Soll ich?

Es wird generell nicht empfohlen, den alten Vertrag selbst zu kündigen.
Dies wird am besten der neue Anbieter des Glasfasernetzes zu gegebener Zeit machen.

Durch einen neuen Vertrag erhält man in der Regel eine neue Vertragslaufzeit von 24 Monaten. Dies könnte schon zu lange sein, denn nach Plan ist das Glasfasernetz vorher betriebsbereit.
Somit hätte man eine Doppelbelastung, wenn man nicht auf das Vertragsende des alten Anbieters warten will.

Hinweis: Bei einer normalen Verlängerung ohne Vertragsänderungen hat man generell das Recht, eine Verlängerung von nur 12 Monaten zu verlangen.

Wie geht es mit dem Breitbandausbau weiter?

Kurz: Baubeginn 2020 und Fertigstellung Mitte 2021
(Stand 22.10.2019)

Der Ablauf im Detail ist folgendermaßen:

  1. Infoveranstaltung am 22.10.2019, Einsendung der Nutzungsvereinbarung bis 11.11.2019
  2. Die Verbindung von Kandern nach Sitzenkirch wird noch fertiggestellt werden - hier fehlt noch die Strecke von der Tonwerke bis zum Schwimmbad. (Plan für 2019)
  3. Förderantrag wird gestellt (im November 2019) und Bewilligung voraussichtlich Anfang 2020
  4. Ausschreibung der Tiefbauarbeiten (Ende 2019/Anfang 2020)
  5. Abklärung der Hauseinführung durch die Baufirma und ggf. Planungsbüro
  6. Baubeginn Ende Q1/2020: Jetzt wird es im Dorf ernst und es wird mit dem Verlegen der Speedpipes im Ort begonnen
    Bauzeit: 18 Monate.
    Da hier zusammen mit dem Energiedienst auch die Energieversorgung in den Boden gelegt wird, wird der Bau etwas länger dauern.
  7. Einzug der Glasfasern und Montage des Hausübergabepunktes
  8. Fertigstellung des passiven Netzes
  9. Anbieter machen allen Anschlussnehmern Angebote (Hinweis: Bestehende Verträge bitte nicht selbst kündigen - das macht am besten der Anbieter für Sie!)
  10. Auswahl des Produktes bei einem der Anbieter
  11. Inhouseverkabellung anpassen, ONT-Montage durch den Netzbetreiber, Aufschaltung des Anschlusses beim neuen Anbieter

(Stand 22.10.2019)

Wie kann ich den Internetzugang heute nutzen?

Heute (2020) ist Folgendes bereits verfügbar:

DSL-Anschluss

Einige wenige Haushalte haben einen klassischen DSL-Anschluss. Die Bandbreite liegt dabei bei entgegen den oft angegebenen "bis zu 16 MBit/s" bei durchschnittlich leider nur ca. 4,5 MBit/s.

Richtfunk-Lösung (von Cos-on-Air)

Heute sind nach eigenen Angaben der Firma Cos-on-Air per Richtfunk nach der Aussage von Cos-on-Air folgende Bandbreiten möglich:

  • für Privatkunden asynchron bis 25 MBit/s im Download und 5 MBit/s im Upload
  • für Geschäftskunden synchron 100 MBit/s

Starlink

Das Sateilliteninternet von SpaceX (Elon Musk) ist seit August in Sitzenkirch verfügbar! Das Projekt befindet sich noch in der Beta-Phase, läuft aber weitgehend stabil. Auch wenn nicht ganz günstig (99 USD/Monat + einmalige Hardwarekosten), ist es die derzeit schnellste mir bekannte Verbindung.
Informationen dazu auf der Webseite von Starlink oder auch gerne beim Ortsvorsteher.

  • Download zwischen 50 und 200 MBit/s
  • Upload zwischen 10 und 40MBit/s

Wieso wird der Vertrag auf 20 Jahre geschlossen?

Die 20 Jahre ist die maximale Dauer, ohne eine Grundbucheintragung für die Leitungen machen zu müssen.

Zeitungsbericht der BZ vom 04.09.2019 - Muss ich mich jetzt melden?

Kurz: Nein - nicht für Sitzenkirch.

Der Zeitungsbericht der BZ vom 04.09.2019 ruft dazu auf, sich bei Regiodata zu melden, wenn man einen Glasfaseranschluss möchte. Die "Oberbadische" hat das in ihrem Bericht etwas besser beschrieben: Dort wird beschrieben, dass Verträge noch abgeschlossen werden können, solange der Bagger nicht am eigenen Haus vorbeigefahren ist.

Dies gilt jedoch noch nicht für den Ortsteil Sitzenkirch, sondern nur für die Kernstadt, in der die Baumaßnahmen schon laufen.
Man muss sich also zu diesem Zeitpunkt noch nicht an die Firma Regiodata oder den Zweckverband wenden.

Ortsverwaltung Sitzenkirch
Tobias Buss
